GPAO · Odoo · Doodex

Logiciel GPAO : pilotez votre production industrielle avec Odoo

La GPAO — gestion de production assistée par ordinateur — est le logiciel qui pilote toute votre production industrielle, des matières aux produits finis. Avec Odoo comme logiciel GPAO, vous gérez les ordres de fabrication, les nomenclatures, les postes de charge et le calcul des besoins nets (CBN) sur une seule solution.

Découvrez ce qu'une GPAO peut vous faire gagner

4 minutes pour chiffrer le potentiel d'Odoo sur votre production.

Lancer le diagnostic gratuit →

Fini le tableur et les données éparpillées : un logiciel gestion de production moderne relie la production, la gestion des stocks et l'atelier pour un suivi en temps réel. Cette page explique ce qu'est la GPAO, sa définition, son fonctionnement, et pourquoi Odoo est la solution idéale pour les entreprises industrielles.

Voir Doodex en action

Comment Doodex transforme Odoo en véritable GPAO

Odoo natif couvre l'essentiel. Doodex ajoute la couche GPAO avancée — ordonnancement live, planification capacitaire et visibilité atelier dont les industriels ont vraiment besoin.

Qu'est-ce que la GPAO (production assistée par ordinateur)?

Par définition, la GPAO — gestion de production assistée par ordinateur — est une méthode et un outil qui utilisent l'informatique pour piloter l'ensemble des activités liées à la production. Un logiciel de production couvre l'ensemble du processus de fabrication : de la planification à la production, jusqu'à l'expédition des produits, facturation incluse.

En clair, une GPAO transforme vos commandes en un programme de production précis, étape par étape. Elle relie les matières, les composants, les ressources et les échéances pour que chaque ordre de fabrication parte au bon moment. C'est la fonction centrale de ce logiciel : donner de la vision et de la maîtrise sur toute la production.

Comment fonctionne une GPAO au quotidien?

Au quotidien, une GPAO se pilote depuis un seul écran. Le responsable d'atelier y ouvre son logiciel GPAO et lance les OF selon leur priorité ; les opérateurs pointent leur avancement. Chaque saisie alimente le même flux de données : le suivi de production s'appuie sur des données à jour, la gestion du stock déduit les composants et le CBN recalcule les besoins. Cette boucle en temps réel — impossible avec un tableur — fait de ce logiciel une solution adoptée par les entreprises qui veulent une gestion de la production réactive.

À qui s'adresse un logiciel de GPAO?

Un logiciel de production s'adresse à toute entreprise industrielle qui veut maîtriser ses échéances, ses coûts et ses stocks. Dès que le contexte se complexifie — plusieurs produits, des composants multiples, de la sous-traitance — les entreprises ont besoin d'un outil dédié pour garder la maîtrise de leur activité et de leur production. La GPAO devient le socle de la gestion de production.

Pourquoi la GPAO est incontournable pour les industriels

Les industriels font face à des commandes variées, des délais courts et une pression sur les coûts. Sans logiciel, la gestion de production repose sur des fichiers dispersés et des données peu fiables. Une GPAO répond à ces besoins en unifiant la planification, la fabrication et le suivi dans une seule solution.

Le gain est concret : moins d'erreurs, un meilleur suivi et des gains mesurables sur les délais et les coûts. Pour les entreprises, la GPAO est un outil de compétitivité au service de la productivité et de la production.

La GPAO en chiffres

Les bénéfices d'une GPAO sont mesurables. En 2024, 33 % des TPE et PME industrielles utilisent déjà une solution de ce type — la GPAO couvre désormais tout le cycle, de la commande à l'expédition des produits, facturation comprise.

Réduction des coûts de production d'au moins 10 % en 6 mois, avec une rentabilité améliorée en 18 mois.

Productivité en hausse de 10 à 20 % grâce à un meilleur suivi de la production.

Baisse des stocks et des surstocks de 20 à 30 % grâce à une meilleure anticipation des besoins.

Réduction des ruptures de stocks de 20 à 30 % via le MRP et l'anticipation des besoins en matières.

Moins d'erreurs de production et de planification, et des livraisons optimisées.

Traçabilité ascendante et descendante des lots pour les audits, avec des contrôles qualité réalisés par les opérateurs.

→ Le vrai enjeu : le coût de revient à J+45 et les 3-7 % de marge perdus chaque mois

Et vos chiffres à vous?

Découvrez en 4 minutes ce que ces gains représentent sur votre production réelle.

Lancer mon diagnostic →

Reliée à un ERP, la GPAO offre une vision complète de l'activité industrielle : elle surveille l'avancement de la production en temps réel, identifie les anomalies et fluidifie la communication entre les services.

GPAO vs MRP vs ERP : comprendre les différences

Ces trois termes sont souvent confondus. La GPAO se concentre sur le fonctionnement de l'atelier et la fabrication. Le MRP ajoute le CBN et la planification des matières. L'ERP couvre l'ensemble de l'entreprise. Odoo réunit les trois dans une seule solution de gestion.

GPAO, MRP, ERP : que couvre chacun?
GPAOMRPGPAO +ERPMRP +
Atelier & fabrication
Ordres de fabrication
Postes de charge
Calcul des besoins nets
Planification matières
Ventes, achats, stocks
Compta & RH
Odoo réunit GPAO, MRP et ERP sur une seule plateforme.

La GPAO : le cœur de l'atelier

La GPAO gère au plus près l'atelier : lancement des OF, suivi des phases, temps passés et productivité des postes. C'est le niveau le plus opérationnel de la gestion de production.

Le MRP et le calcul des besoins nets

Le MRP prolonge la GPAO avec le CBN : il compare la demande, les stocks et les délais achats pour planifier les matières premières et déclencher les bonnes commandes.

L'ERP : toute l'entreprise

L'ERP relie la production au reste de l'entreprise : ventes, achats, gestion du stock, comptabilité et ressources et RH. Avec Odoo, la GPAO s'inscrit dans cet ensemble.

→ Voir le comparatif complet : Odoo vs SAP, Sage et NetSuite pour l'industrie

Odoo comme logiciel GPAO

Odoo est un logiciel GPAO complet et moderne. Chaque fonction de la production y est intégrée, et tout circule dans un seul flux de données — de la commande au dépôt. C'est la force d'un logiciel tout-en-un : zéro double saisie, une seule solution pour les industriels.

Choisir Odoo comme logiciel de production, c'est aussi bénéficier d'un écosystème complet : gestion du stock, achats, ventes et ressources humaines partagent les mêmes données que la gestion de production. La GPAO devient le moteur de toute l'activité des industriels.

Ordres de fabrication, nomenclatures et postes de charge

Au cœur du système : les ordres de fabrication (OF), les nomenclatures et les gammes. Chaque OF consomme les bons composants, s'appuie sur les nomenclatures pour lister les matières premières, et s'exécute sur les bons postes de charge à l'atelier. C'est le socle d'un logiciel GPAO fiable.

Les nomenclatures multi-niveaux gèrent les sous-ensembles et la sous-traitance, tandis que les gammes décrivent les phases de fabrication. L'ordonnancement planifie l'ensemble pour optimiser la productivité et respecter les délais.

Le calcul des besoins nets (CBN)

Le CBN fait passer une GPAO au niveau supérieur. Odoo analyse la demande, les stocks disponibles et les délais achats, puis déclenche automatiquement les commandes d'achat ou les ordres de fabrication nécessaires. Cette amélioration sécurise vos besoins en matières premières.

L'ordonnancement et le planning

Le planning visuel d'Odoo répartit la charge selon la capacité des postes. L'ordonnancement ajuste l'ordre des ordres de fabrication pour tenir les délais et lisser la production. Les industriels gagnent en réactivité.

Le planning standard d'Odoo répond aux besoins d'un atelier simple. Dès que les nomenclatures deviennent multi-niveaux et les délais pilotés par les livraisons clients, il montre ses limites — c'est précisément là que les modules Doodex prennent le relais. Et pour aller au-delà du standard — planification récursive, rétroplanning, simulation — voir la suite Doodex ci-dessous.

Le flux d'une GPAO dans OdooNomenclatures+ gammesCalcul desbesoins netsOrdres defabricationPostes de charge/ atelierProduitsfinis
De la nomenclature au produit fini : tout est relié dans un seul logiciel.

Pourquoi opter pour un logiciel gestion de production moderne aujourd'hui?

À l'heure de l'Industrie 4.0, un logiciel gestion de production moderne n'est plus une option — c'est le socle de toute usine compétitive. Les industriels qui adoptent aujourd'hui un outil intégré, cloud et évolutif prennent une avance décisive sur ceux qui restent en Excel.

Les fonctionnalités clés d'un logiciel de GPAO

Voici les fonctionnalités à attendre d'un logiciel de production moderne. Un bon logiciel de production couvre chaque fonction de la gestion de production sans rupture de données.

Ordres & ordonnancement

Créez des ordres de fabrication, planifiez les phases et assurez le suivi en temps réel.

Nomenclatures & gammes

Gérez composants, matières premières et gammes, y compris la sous-traitance.

Gestion des stocks

Une gestion des stocks reliée à la production, avec le CBN.

Pilotage & performance

Tableaux de bord, performance et amélioration des coûts.

Ces fonctionnalités couvrent les besoins des industriels, du petit atelier au site multi-lignes. Chaque outil alimente le même jeu de données pour un suivi cohérent de la fabrication.

Une bonne GPAO est indissociable de la gestion des stocks. Odoo relie chaque ordre de fabrication au dépôt : les composants sont réservés, les stocks mis à jour et les matières premières réapprovisionnées via le calcul des besoins nets.

Vous gardez la maîtrise de vos ressources et de vos coûts sans effort manuel. La gestion des stocks prolonge la gestion de production, avec des données à jour et un suivi temps réel pour les industriels.

La GPAO pilote aussi les achats. À partir du calcul des besoins nets, Odoo génère les commandes vers vos achats au bon moment, avec les bons prix et délais. Cette solution réduit les ruptures de matières premières.

Le lien direct entre fournisseurs, stocks et ordres de fabrication évite oublis et surstocks. Les industriels ont une vue complète, des besoins jusqu'aux produits.

La production repose aussi sur les équipes. Odoo intègre les ressources humaines et la main-d'œuvre à la gestion de production : savoir-faire, capacité et temps passé à l'atelier alimentent le même logiciel.

Les opérateurs voient leurs ordres de fabrication, pointent leur temps et suivent chaque étape depuis une tablette. Ce suivi des ressources améliore la performance et nourrit les données de coûts de la GPAO.

Beaucoup d'industriels confient une partie de la fabrication en sous-traitance. La GPAO Odoo gère les nomenclatures de sous-traitance, les commandes aux fournisseurs et le suivi des composants. Vous gardez la maîtrise des délais et des coûts.

Le suivi des coûts est un apport majeur d'un logiciel de production. Odoo calcule le coût réel de chaque ordre de fabrication : matières premières, composants, temps machine et main-d'œuvre. Vous comparez le prévu au réel pour piloter vos marges.

Cette transparence sur les coûts aide les industriels à fixer les bons prix et à orienter l'optimisation. La GPAO devient un outil de prise de décision au service de la marge.

Une GPAO moderne éclaire les décisions. Les tableaux de bord Odoo transforment les données de production en indicateurs clairs — délais, coûts, performance, taux de service. Ce pilotage soutient une prise de décision rapide.

Chaque résultat est disponible en temps réel, pour l'atelier comme pour la direction. Les industriels obtiennent une vision partagée de la gestion de production, condition d'une optimisation continue.

Au-delà de la GPAO standard : la suite de planification Doodex

La GPAO standard d'Odoo est un excellent socle. Mais après 13 ans de projets industriels, nous avons identifié les limites que rencontre toute vraie planification de production — et développé la suite de modules qui les lève. Quatre outils qui se renforcent l'un l'autre, jusqu'à la simulation de production complète.

OF OF parent · planifie 47 OF enfants automatiquement
Brouillon 47
OF-001
OF-002
OF-003
OF-004
…et 43 autres
Planifiés
OF-001
OF-002
OF-003
En cours
OF-001
OF-002
Terminés
✓ OF-001
Un clic sur l'OF parent : les 47 OF enfants passent en Planifiés dans le bon ordre de dépendances.

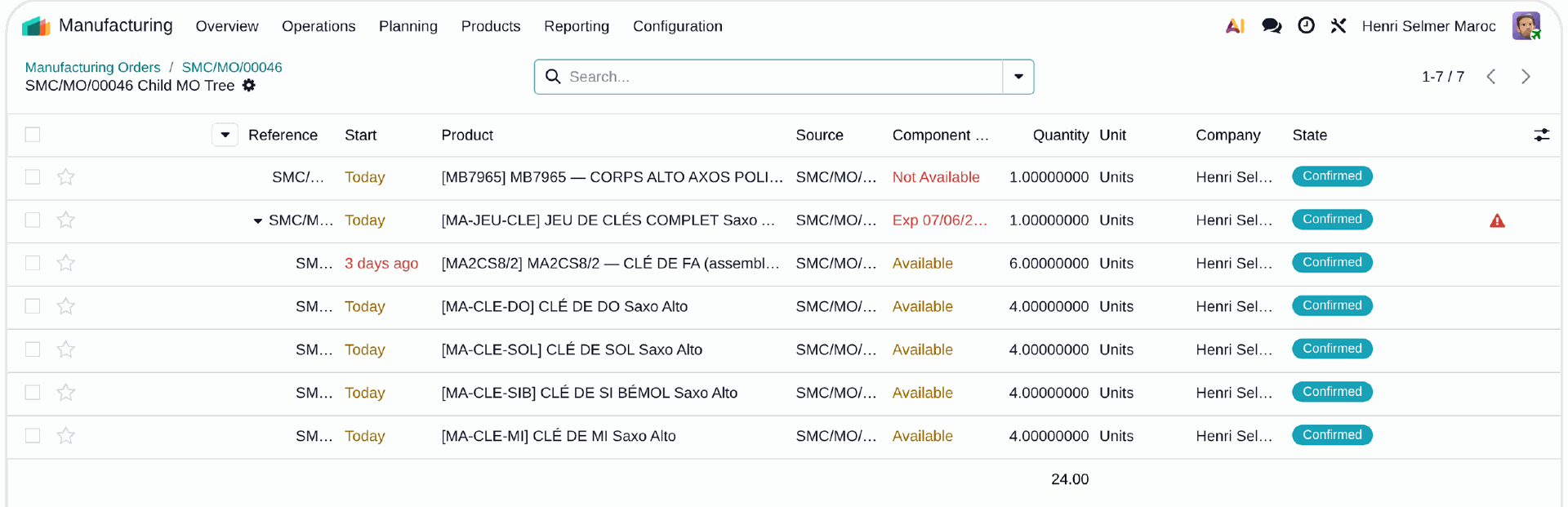

Odoo Child Tree — planification récursive

1. La planification récursive des ordres de fabrication

En standard, Odoo planifie les ordres de fabrication un par un. Sur une nomenclature multi-niveaux — un produit fini fait de sous-ensembles, eux-mêmes faits de sous-ensembles — une planification massive OF par OF n'est pas envisageable : des dizaines d'ordres liés à ordonnancer à la main. Le module Doodex planifie toute l'arborescence d'un seul coup : vous planifiez l'OF parent, tous les OF enfants se planifient automatiquement, dans le bon ordre de dépendances et selon la capacité de vos postes de charge.

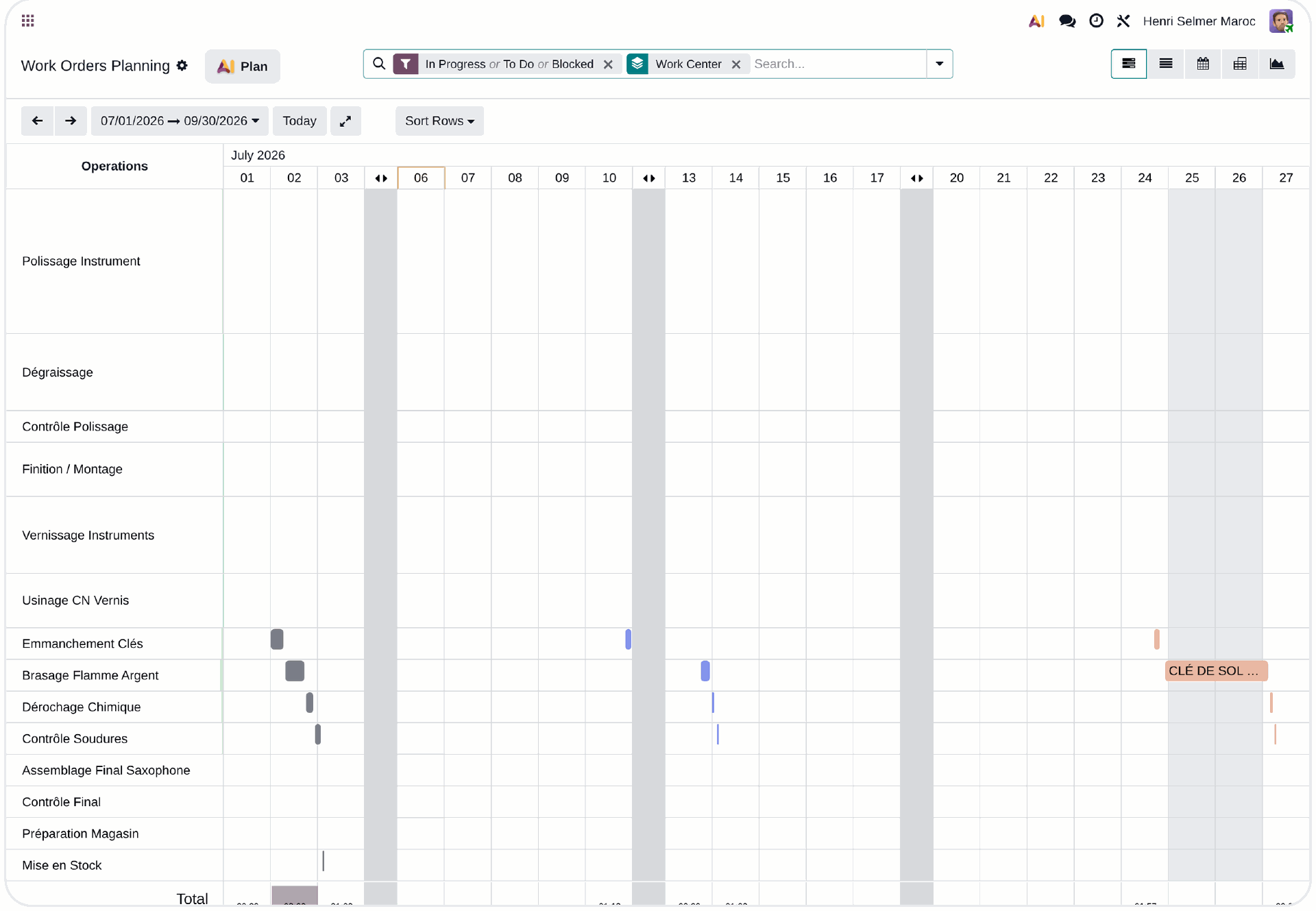

Odoo Work Orders Planning Gantt — planning dynamique

2. Un planning dynamique — et récursif lui aussi

Nous avons repensé l'interface de planification pour un usage quotidien réellement convivial. Et surtout : déplacez un ordre de fabrication dans le planning, et toute la chaîne d'OF liés se décale automatiquement. Un aléa machine? Vous glissez l'OF, la chaîne suit, les délais restent cohérents.

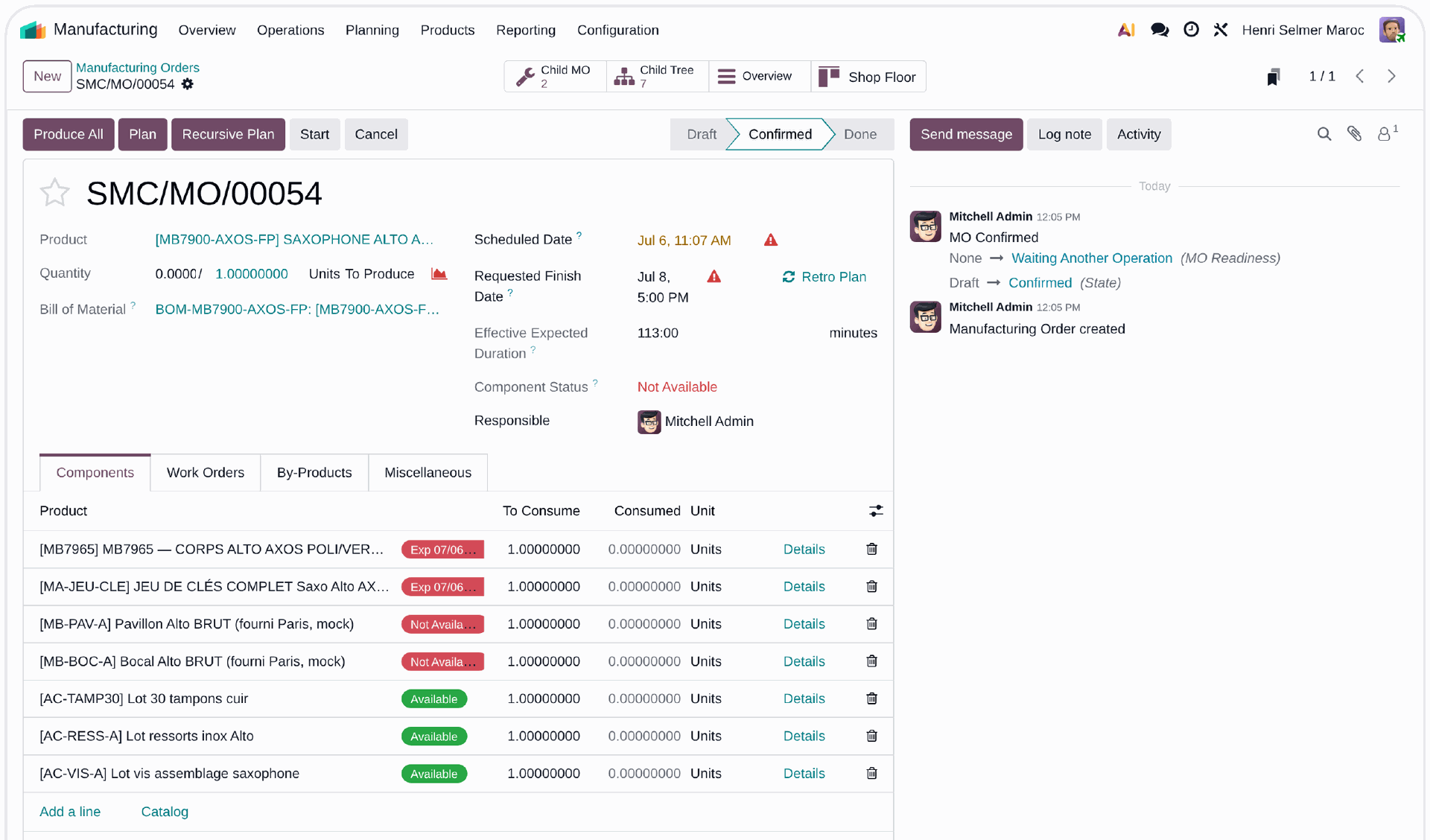

Odoo Retro Plan — planification depuis la date de livraison

3. Le rétroplanning : planifier depuis la date de livraison

Odoo standard planifie au plus tôt, à partir de la date de début de fabrication. La réalité industrielle fonctionne à l'envers : on part de la date de livraison client et on veut savoir quand lancer la production. Le module de rétroplanning Doodex calcule cette date de lancement au plus tard, sur toute la chaîne d'OF. Vos engagements de délais reposent enfin sur le planning — pas sur l'intuition.

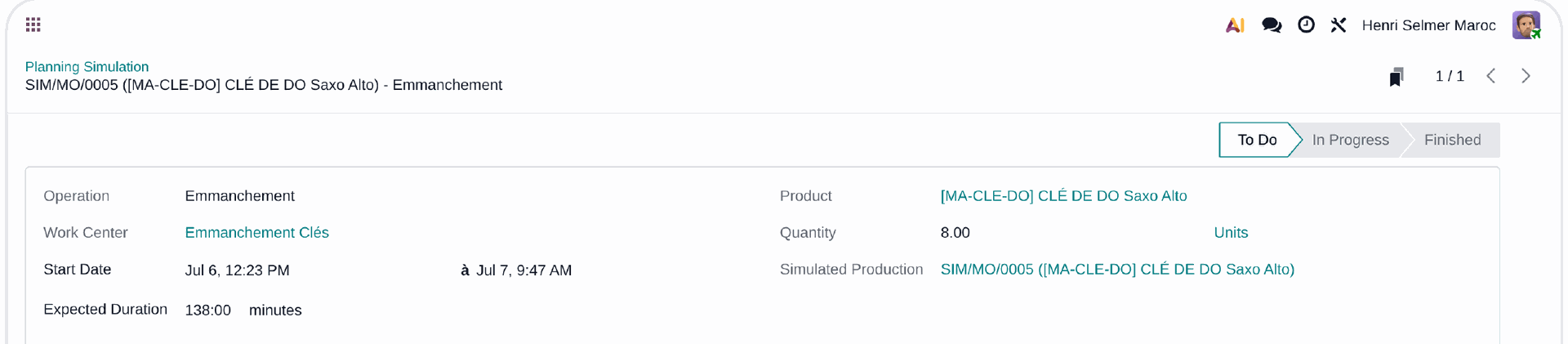

Odoo Planning Simulation — Work Order simulé

4. La simulation de planification : testez avant de décider ⭐

C'est le module qui change la donne — et il démultiplie les trois autres. Dans Odoo natif, on planifie en direct, sur les données réelles. Il ne faut pas se tromper. Impossible de tester un scénario : chaque modification du planning EST le planning. Or c'est exactement le besoin de tout responsable de planification : simuler avant d'engager l'atelier. Que se passe-t-il si je double ce poste de travail? Si j'ajoute des heures supplémentaires sur ce poste, cette semaine-là? Si je décale cette commande? Le module de simulation Doodex permet de créer autant de scénarios que nécessaire, de comparer leurs résultats — délais, charge des postes, dates de livraison — puis d'adopter la configuration optimale d'un clic. Le planning réel n'est touché qu'au moment où vous validez.

Simulation : comparez vos scenarios, adoptez le meilleur
Scenario A
standard
Delai
Charge postes
Scenario B
+ heures supp.
Delai
Charge postes
✓ adopte en 1 clic
Scenario C
+ 1 poste
Delai
Charge postes
Testez autant de scenarios que necessaire ; le planning reel n'est touche qu'a la validation.

Combinée à la planification récursive et au rétroplanning, la simulation transforme la GPAO Odoo en véritable outil d'aide à la décision industrielle : vous ne subissez plus votre planning, vous l'optimisez.

La suite GPAO Doodex : le chaînon manquant entre Odoo et un APS. Toute la puissance d'un outil d'ordonnancement avancé, sans logiciel tiers, sans interface à maintenir, dans un seul flux de données Odoo.

→ Voir aussi notre page dédiée à la planification de production avancée.

Envie de voir la simulation en action?

Chiffrez en 4 minutes le potentiel de la GPAO sur votre production, ou parlez directement à un expert Doodex.

Lancer le diagnostic gratuit → Nous contacter

Logiciel gestion de production : critères de choix

Comment choisir votre logiciel gestion de production? Vérifiez qu'il couvre vos besoins réels et s'adapte à votre industrie. Un bon logiciel de production reste simple à prendre en main tout en étant puissant.

Couverture fonctionnelle — ordres de fabrication, nomenclatures, gammes, calcul des besoins nets et gestion des stocks.
CRITIQUE
Intégration — un seul flux reliant production, achats, ventes et comptabilité.
CRITIQUE
Souplesse — un outil qui grandit avec votre activité et vos compétences.
FORT
Pilotage — des données temps réel pour la prise de décision.
FORT
Service et accompagnement — un partenaire pour l'implémentation et le suivi.
FORT

Ces critères aident les industriels à comparer les solutions. Odoo se distingue par une solution unique réunissant GPAO, MRP et ERP, avec un vrai service Doodex.

Les étapes d'un projet GPAO avec Odoo

Un projet GPAO réussi suit des étapes claires. Doodex, partenaire officiel Odoo, accompagne chaque phase pour sécuriser vos gains.

Analyse des besoins — cartographier votre processus de production.

Configuration — paramétrer nomenclatures, gammes et postes dans le logiciel GPAO.

Reprise des données — importer produits, stocks et fournisseurs.

Formation — monter les compétences des équipes sur l'outil.

Mise en service et suivi — lancer la production et assurer le suivi.

La GPAO Odoo au service de votre production industrielle

Que vous soyez dans la mécanique, l'agroalimentaire ou la plasturgie, la GPAO Odoo s'adapte à votre production industrielle. Doodex configure la solution pour votre industrie et pour les industriels de votre secteur, avec des gammes et nomenclatures adaptées à vos produits.

Exemples clients

Doodex › GPAO › Références clients

Client · Fabrication de meubles

Historique
Secteur
Fabrication de meubles
Contexte
Production sur Odoo — nomenclatures multi-niveaux, gammes, postes de charge, planning atelier
Custom
Suite planification Doodex — récursive + rétroplanning + simulation
Résultat — Production doublée depuis le passage sur Odoo. 3 industriels du meuble accompagnés au total.

Client · Agritech vertical farming

En production
Secteur
Agritech — ferme verticale intérieure
Contexte
ERP interfacé avec les machines et robots de la ferme
Custom
Recettes production sur MRP + parc machines/robots + planification + traçabilité batch
Résultat — ERP critique en opération quotidienne — la ferme ne peut pas fonctionner sans.

Prêt à moderniser votre GPAO?

Chiffrez en 4 minutes ce qu'Odoo peut apporter à votre production, ou parlez à un expert Doodex.

Lancer le diagnostic gratuit → Nous contacter
◆ Notre équipe

L'équipe Doodex derrière votre projet GPAO

13+ ans d'expertise Odoo, 98% de rétention client sur 10 ans. Une équipe unifiée, sans sous-traitance, qui construit vos modules GPAO et vous accompagne dans la durée.

Doodex Team — Collaboration
◈ Équipe
Doodex Team — Focus & Expertise
◆ Expertise
Doodex Staff — 20+ certified developers
✧ Collaborateurs
Doodex — Client meetings & delivery
◉ Clients
Doodex Team — Collaboration
◈ Équipe
Doodex Team — Focus & Expertise
◆ Expertise
Doodex Staff — 20+ certified developers
✧ Collaborateurs
Doodex — Client meetings & delivery
◉ Clients

Questions fréquentes sur la GPAO

Qu'est-ce qu'une GPAO en une phrase?

C'est un logiciel de GPAO qui pilote l'ensemble des activités liées à la production, des matières premières aux produits finis, avec un suivi complet des ordres de fabrication.

Quelle différence entre GPAO et ERP?

La GPAO gère la fabrication et l'atelier ; l'ERP couvre toute l'entreprise. Odoo réunit les deux dans une seule solution de gestion.

Odoo remplace-t-il Excel pour la gestion de production?

Oui. Un logiciel GPAO centralise les données, supprime la double saisie et offre un pilotage temps réel impossible avec Excel, au service de la performance.

La GPAO gère-t-elle la sous-traitance et les fournisseurs?

Oui, Odoo gère la sous-traitance, les fournisseurs et le calcul des besoins nets pour synchroniser commandes, composants et stocks.

Combien coûte un logiciel de GPAO?

Le coût d'un logiciel dépend du nombre d'utilisateurs et des fonctionnalités. Odoo reste une solution accessible pour les industriels, avec un service Doodex pour maîtriser les coûts.

Odoo sait-il faire du rétroplanning?

En standard, non : Odoo planifie au plus tôt, à partir de la date de début de fabrication. Le module de rétroplanning développé par Doodex planifie à rebours depuis la date de livraison client et calcule quand lancer la production.

Comment planifier des nomenclatures multi-niveaux dans Odoo?

En standard, chaque ordre de fabrication se planifie individuellement. Le module de planification récursive Doodex planifie automatiquement toute l'arborescence d'OF (parents et enfants) en une seule action.

Peut-on simuler un planning de production dans Odoo?

Pas en standard : la planification s'effectue en direct sur les données réelles. Le module de simulation Doodex permet de tester plusieurs scénarios — doubler un poste, ajouter des heures supplémentaires, décaler des OF — de comparer les résultats et de n'appliquer que le scénario retenu.

En résumé : la GPAO au cœur de votre entreprise

En résumé, le rôle de ce logiciel est de relier chaque processus de production dans une seule entreprise. Un logiciel GPAO comme Odoo structure le processus, de la planification à la livraison des produits, et donne à l'entreprise une capacité de pilotage inédite. La force de ce logiciel tient à cette vision unifiée de la gestion de la production.

Adopter un logiciel GPAO, c'est offrir à votre entreprise un processus de production fluide : la capacité des postes est mieux utilisée et les produits finis sortent dans les délais grâce au logiciel GPAO. C'est tout l'intérêt de ce logiciel moderne au service de la gestion de la production — un logiciel GPAO taillé pour les industriels.
